光伏“急刹车”,各地严令“应停当停”?

来源: 作者: 责任编辑:
2024-05-27

     2023年的中国光伏企业,尽管股价和市值持续缩水,但市场依然交出了亮眼的成绩单。从装机量来看,2023年前11个月光伏新增装机163.88GW,同比增长149.4%。

    市场预测,2023年度的新增装机将达到200GW左右,相比2022年国家能源局2023年度目标,几乎超出目标67%。

     2024年伊始,光伏板块在资本市场上,迎来局部反弹。但对未来走势,却争议不断,有人不看好,有人却表示乐观,认为光伏产业链即将复苏。

     但是没想到,最直接的市场信息是,产业链持续下跌,尤其是组件价格下跌趋势仍未减退。

    更关键的是,因为装机突飞猛进带来并网困难和消纳不充分的问题,开始暴露出来,一些地方不得不叫停分布式光伏并网。

    电网是光伏高速发展下的第一道门槛。

    理想状态下,分布式光伏发展的前提是“自发自用,余量上网”,可以是大电网的有效补充,延展电力系统安全纵深,在极端条件下,还可以发挥托底保障作用。

    但是,在资本驱使、利益驱动多重作用之下,相关各方逐渐背离初衷,大量分布式光伏直接涌入电网。

   以户用光伏为例,大多采用“全额上网”模式,在渗透率较高地区存在部分时段户用光伏所发电量从380伏逐级升压、甚至向110千伏以上高电压等级电网反送电,这直接对高电压等级电网的稳定性带来考验,冲击很大。

    更重要的是,开发商出于逐利目的,首选投资回报率高的省,主要集中在少数几个区域。如果只集中在几个省,电网容量肯定不够。

    为解决分布式光伏接网受限等问题,2023年6月国家要求在山东、黑龙江、河南、浙江、广东、福建等6个省份开展分布式光伏接入电网承载力及提升措施评估试点工作。

      据智电时代统计,截止2023年12月,这6个试点省份中除浙江外,其他5省都存在一定程度的接网困难,总体情况不容乐观。

据不完全统计,全国超过5省118个县市可开放容量为0

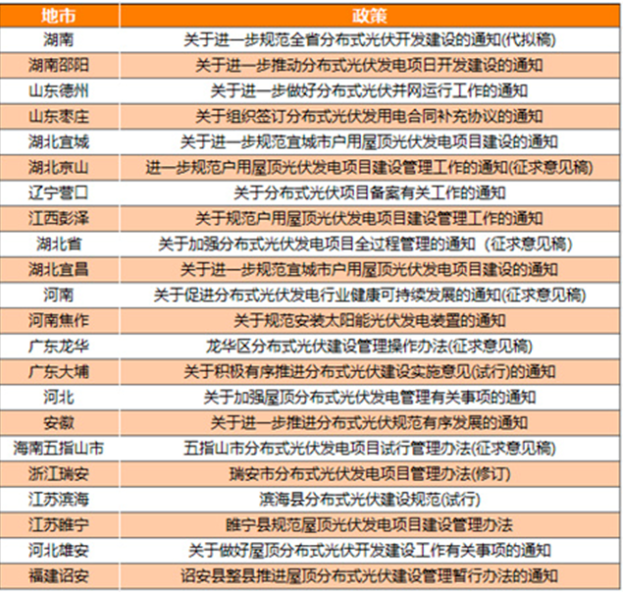

      针对此情况,各省市也在2023年第四季度开始出台各项政策规范分布式光伏市场,其中包括暂缓分布式光伏备案,或规定不得开工、不予并网情形。

      国家能源局山西监管办近期发布一则新闻,某公司曾向其投诉分布式光伏项目已取得备案证,但供电公司却拒绝并网,后经山西能源监管办调查,项目符合并网条件,责令供电公司落实提升“获得电力”工作任务。

    2023年10月国家能源局还下发《行政处罚案件案由规定(征求意见稿)》,明确表示拒绝或阻碍光伏并网将被追责。

   不禁让人产生政策口径不一的错觉:上面要求“应并尽并”,下面严令“应停当停”

   业内人士表示,这是“地方政府希望新能源带动经济发展”与“新能源并网消纳问题”之间一直存在的矛盾。

   上证报采访山东航禹太阳能科技有限公司董事长丁文磊表示,当下多个省市之所以会限制或暂停分布式光伏备案,部分是变压器容量超负荷所致,也有的地方唯恐电网出问题,将其“一刀切”暂停,甚至还有地方政府拿光伏当作招商引资的筹码。

    长远来看,分布式光伏暂缓备案或暂停接入终究只是“兵来将挡、水来土掩”的一时之策。

    这时候,光伏配储似乎成了另外一根救命稻草。它的成功与否,可能对光伏产业下一步发展起着决定性作用。这两年分布式光伏新增装机的速度远远超过了配储比例,消纳问题依然存在。

    总结起来看就是以下三种问题

一是电网容量受限。

     营口发布的《通知》中称,目前,营口地区分布式电源可新增容量为981.97MW。而2022年1月至2023年5月,营口地区已备案未并网光伏容量已达1527.06MW,远超营口地区分布式电源可接入承载能力。湖北省8月23日发布的通知,给出的理由也是配电网的“接网消纳能力”不足。

二是整顿违规行为。

    与营口同在辽宁省的沈阳市辽中区,在6月发布紧急通知,对辖区内分布式光伏项目违规情况开展为期一个月的整改,并明确规定,“在限期整改期间,暂停自然人光伏项目备案”。

    湖南省发改委在5月发布通知,湖南各市州、县(市、区)暂停未纳入全省“十四五”风电、光伏发电项目建设方案的“全额上网”小型地面光伏电站项目备案工作。

    另外,在湖南邵阳,政府要求7月31日后,严格控制以自然人申报并网;在湖北宜城,要求户用光伏项目并网需要8个部门签字。虽然这些政策均未言明暂停备案、并网,但政策已明显收紧。

三是要求增加储能配置。

    浙江、江苏、山东、河北、河南等,陆续出台了分布式光伏配储的相关政策文件。虽然暂时还不是强制性政策,但业内人士预计,对分布式光伏强制配储,只是时间问题。届时,未按规定配置储能的光伏项目或将被叫停。

    地方政策虽各有各的理由,但无可辩驳的事实是,这类政策“急刹车”,已对分布式光伏的发展造成负面影响。

    政策的随意性、突然性,打乱了光伏投建者和业主的既定计划。如营口老王这样的投资损失的案例不在少数。而一些政策虽未强硬暂停光伏备案并网,但加设程序和附件条件,抬高了分布式光伏的安装成本,也实际上起到了抑制安装的效果。

    另外,政策“急刹车”,加深了分布式光伏投资收益的不确定性,打击了投资者的积极性。

   一些企业直接把项目暂停了。看来,配储也只是缓兵之计。

   电联新媒管永生认为,电力转型升级是一项系统工程,首要任务是做好顶层设计,其次要网源协同。否则,就有可能按下葫芦浮起瓢,一波未定,一波又起,矛盾、问题频出。只有分布式智能电网与分布式电源发展齐头共进、相得益彰时,分布式光伏才能更加积极、健康发展。
